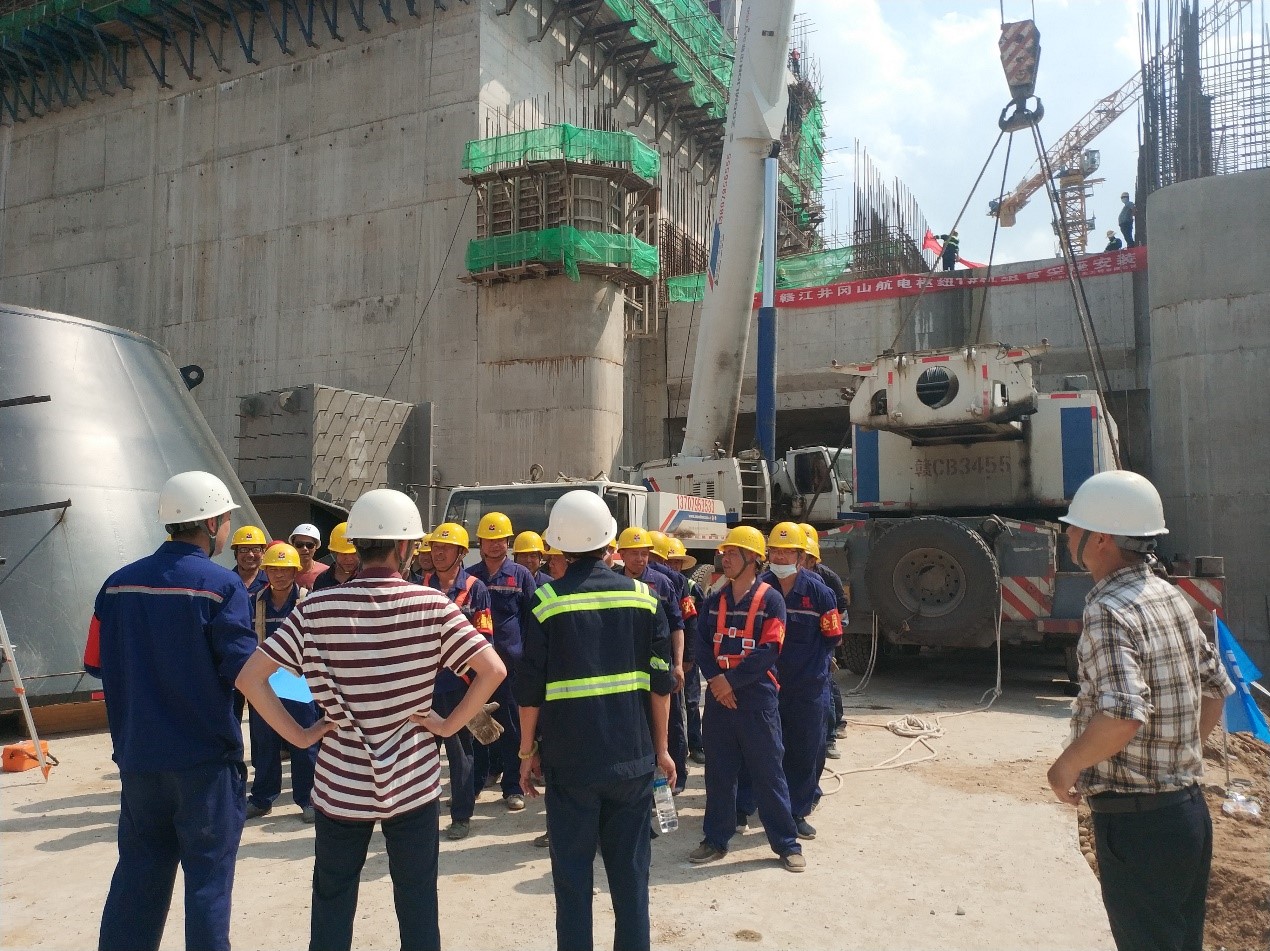

2020年5月3日上午,华亿在线承监的赣江井冈山航电枢纽工程首台机组(1#机组)管型座开始吊装,至5月6日,单体重量最重的内壳体已吊装完成,此次吊安装工期预计25日内完成。
管型座安装是灯泡贯流式水轮发电机组安装的关键项目,经参建各方研讨,1#机组管型座由原桥机吊装改为利用汽车吊自尾水平台吊装,对比使用桥机安装可将首台机组具备发电条件工期提前约4个月。监理工程师督促总承包方组织专家对吊装方案进行论证,吊装过程中监理全程旁站,确保现场施工安全。
管型座由4瓣外壳体、2瓣内壳体及上下立柱等拼装而成,其中内壳体为最重单件,重量为32.17T,吊装采用260T汽车吊将180T汽车吊(重约54.9T)吊装至尾水段副厂房平台,再由180T汽车吊转运管型座部件至1#机组发电机井内就位。
首台机组管型座的吊装为实现2020年年底首台机组发电目标奠定了坚实的基础。
